大唐宝昌电厂扩建项目时间任务“双过半”

编辑:陶倩2021-08-05 09:39内容来源:龙华新闻

新闻提要

大唐宝昌电厂扩建项目有序施工建设。

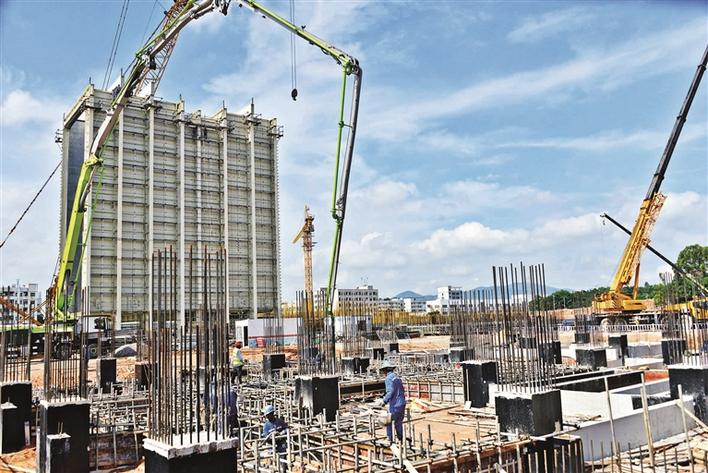

龙华新闻讯(记者 宋彪 通讯员 陈阿慧 张华丽/文 记者 陈建华 通讯员 莫俊华 石志伟/图)6月27日,随着11号余热锅炉钢架顺利吊装,大唐宝昌电厂扩建项目(以下简称“大唐宝昌”)全厂桩基总计完成3076根,主厂房框架基础基本完成。昨日,记者来到现场看到,一根根钢架拔地而起,一辆辆工程车在工地中穿梭,炎炎烈日下工人们挥汗如雨。

锚定工程建设目标

累计完成投资超6亿元

据悉,大唐宝昌电厂扩建工程是深圳市龙华区规划的唯一集中供热热源点。扩建项目已于2020年12月27日全面开工建设,将于2022年6月投产发电。项目建成后,预计年供电量约31.24亿千瓦时,并向周边园区(用户)实施集中供热(冷),将替代周边工业园区内现有的100多台工业小锅炉,极大优化深圳中部电网的结构,提高龙华区电网运行安全稳定性,同时对完善龙华区供热市政设施配套,改善区域整体环境,助力“双碳”目标实现具有重要意义。

据该公司有关负责人介绍,作为广东省、深圳市和龙华区2021年重大建设项目,今年上半年,大唐宝昌锚定工程建设目标,倒排工期,加快工作进度,细化工作措施,确保扩建工程按目标节点稳步推进。制定工程建设节点推进计划和一级、二级、三级工程节点网络图,挂图作战,全力攻关。定期召开工程进度协调会,不断强化过程监督、协调和调度。加强外围协调攻坚,重新开展热负荷调研和路径调整工作,加强送出线路和中水管线沟通协调,全力推进扩建项目工程建设。

截至目前,全厂桩基、燃汽机、余热锅炉等基础工程已完成;锅炉钢架、护板及楼梯完成吊装并进入安装阶段,外围项目有序推进,工程累计完成投资超6亿元,圆满完成上半年项目建设和投资进度,确保时间过半,任务过半。

安全和质量两手抓

确保项目如期投产

在加快项目建设进度的同时,该公司紧抓安全和质量确保项目如期投产。针对外来施工队伍多,人员安全管理能力参差不齐以及疫情防控形势复杂等难点,大唐宝昌牢牢把握安全生产责任制这条主线,以安全生产专项整治三年行动为契机,以区域分级一体化管理模式为抓手,整合业主、监理和施工单位安全管理力量,划分施工作业区域,深化安全联合大检查及防台、防汛、防雷等各项专项检查,通过定岗、定人、定责,压实施工现场安全管理责任。针对项目建设高风险作业点多、面广的特点,定期组织开展有限空间、起重作业专题安全教育培训,重点加强高空作业、深基坑作业、起重作业、施工用电高风险作业全过程管控。截至目前,大唐宝昌扩建项目持续安全施工381天。

在质量管理上,大唐宝昌聚焦主责主业,强化过程管控,全面调动工程建设人员的主观能动性,充分发挥设备监理与施工监理监督作用,增强施工单位质量意识。建立设计、验收到施工建设的全方位质量管控体系,严把质量关口。对影响施工质量的问题,采取合理的处理措施,确保工程质量及后续工程顺利进行,为建设一流工程奠定了扎实基础。

大唐宝昌将始终坚持“建成即一流,投产即见效”的工作目标,深入贯彻中国大唐全力打造“绿色低碳、多能互补、高效协同、数字智慧”世界一流能源供应商的发展愿景,勠力同心,合力攻坚,抓实抓细施工安全和质量,确保项目如期投产,为龙华区加快建成中轴新城,全面建设“数字龙华、都市核心”贡献力量。
